Главная Рефераты по геополитике Рефераты по государству и праву Рефераты по гражданскому праву и процессу Рефераты по делопроизводству Рефераты по кредитованию Рефераты по естествознанию Рефераты по истории техники Рефераты по журналистике Рефераты по зоологии Рефераты по инвестициям Рефераты по информатике Исторические личности Рефераты по кибернетике Рефераты по коммуникации и связи Рефераты по косметологии Рефераты по криминалистике Рефераты по криминологии Рефераты по науке и технике Рефераты по кулинарии Рефераты по культурологии Рефераты по зарубежной литературе Рефераты по логике Рефераты по логистике Рефераты по маркетингу Рефераты по международному публичному праву Рефераты по международному частному праву Рефераты по международным отношениям Рефераты по культуре и искусству Рефераты по менеджменту Рефераты по металлургии Рефераты по муниципальному праву Рефераты по налогообложению Рефераты по оккультизму и уфологии Рефераты по педагогике Рефераты по политологии Рефераты по праву Биографии Рефераты по предпринимательству Рефераты по психологии Рефераты по радиоэлектронике Рефераты по риторике Рефераты по социологии Рефераты по статистике Рефераты по страхованию Рефераты по строительству Рефераты по схемотехнике Рефераты по таможенной системе Сочинения по литературе и русскому языку Рефераты по теории государства и права Рефераты по теории организации Рефераты по теплотехнике Рефераты по технологии Рефераты по товароведению Рефераты по транспорту Рефераты по трудовому праву Рефераты по туризму Рефераты по уголовному праву и процессу Рефераты по управлению |
Реферат: Проект организации работРеферат: Проект организации работСОДЕРЖАНИЕ Введение ……………………………………………………………………………Сетевой график ……………………………………………………………………. Сводный сметный расчет …………………………………………………………. Определение сроков строительства……………………………………………….. Циклограмма комплексного потока ……………………………………………… Календарный план строительства ………………………………………………… Определение объемов основных строительных и монтажных работ, потребности в строительных конструкциях, изделиях и материалах …………………………………………………….. Определение потребности в основных строительных машинах и транспортных средствах …………………………………………………. Расчет потребности в рабочих кадрах на строительстве ………………………… Расчет потребности в электроэнергии, паре, воде, сжатом воздухе и кислороде ………………………………………………… Список использованной литературы ………………………………………………. ВВЕДЕНИЕ Проект организации строительства разработан на основании проекта производства работ на возведение универсального цеха в машиностроительном комплексе, курсового проекта по архитектуре, расчетных нормативов. ИСХОДНЫЕ ДАННЫЕ :
Приняты следующие условия привязки :
СЕТЕВОЙ ГРАФИК. Сетевой график представляет собой график, в котором все элементы технологического процесса объединяются сетью взаимных и косвенных связей. Последовательность разработки сетевого графика следующая :
В основу построения модели сетевого графика должны быть положены :
После составления модели сетевого графика производится расчет ее основных параметров : ранних и поздних начал и окончания работ ; продолжительности критического пути ; работ, лежащих на критическом пути ; общих и частичных резервов времени работ, не лежащих на критическом пути. Расчет параметров выполнен непосредственно на графике. ОПРЕДЕЛЕНИЕ СРОКОВ СТРОИТЕЛЬСТВА Сроки строительства определяем по “ Расчетным показателям для определения продолжительности строительства ” Т 1,2.Расчет осуществляется по формуле : 11.19 * 1.300 0.28 = 12.04 мес. ≈ 12 мес. , где А1 = 11.19 и А2 = 0.28 – параметры регрессивной кривой . с – стоимость строительно-монтажных работ, в млн. руб. Продолжительность подготовительного периода принимаем ( 0.150.23)Тн = = 1.8 … 2.76 . Принимаем Тп = 3 месяца . Задел в строительстве определен по СНиП1.04.03-85 “Нормы продолжительности строительства и задела в строительстве предприятий, зданий и сооружений ” и приведен в виде таблицы 1. Таблица 1.

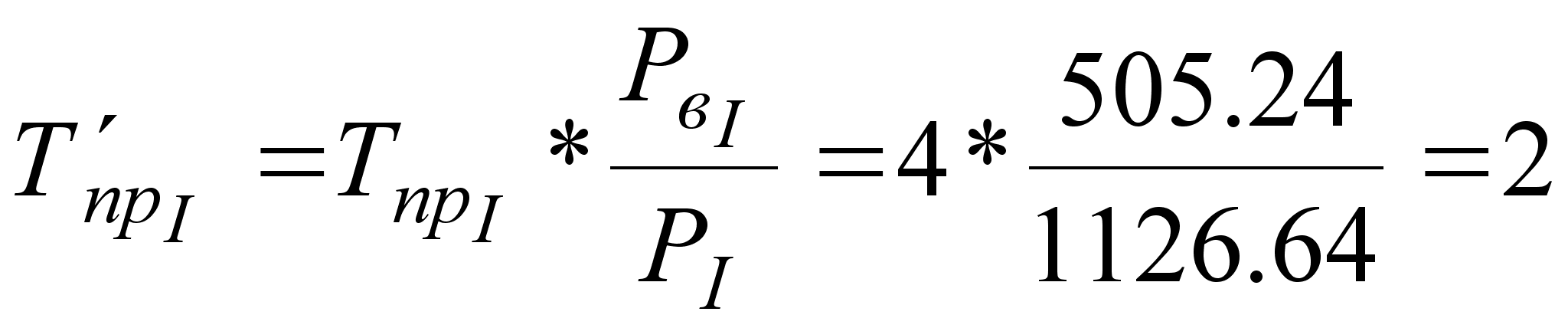

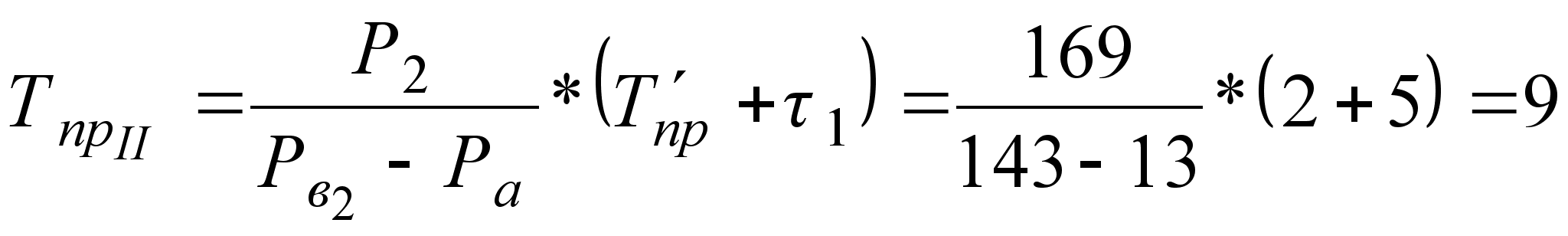

ЦИКЛОГРАММА КОМПЛЕКСНОГО ПОТОКА .Продолжительность периода выпуска продукции 1-ого потока определяется из уравнения : мес. Период выпуска готовой продукции 1-ого потока составит : мес. Продолжительность периода выпуска продукции 2-ого потока определяется из уравнения : мес.

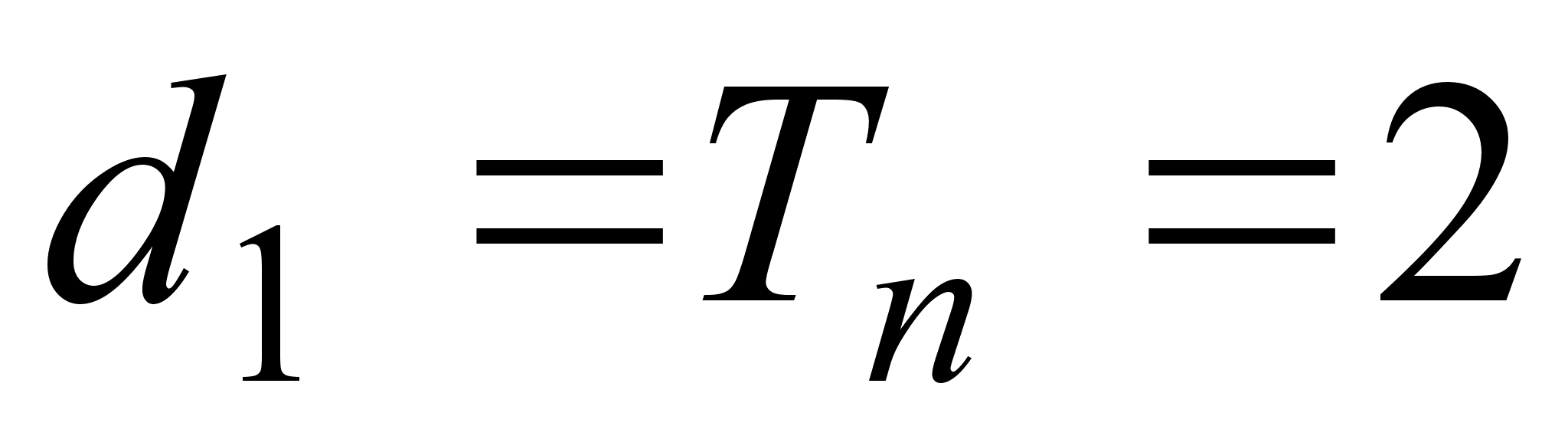

мес. Начало строительства вспомогательных зданий :

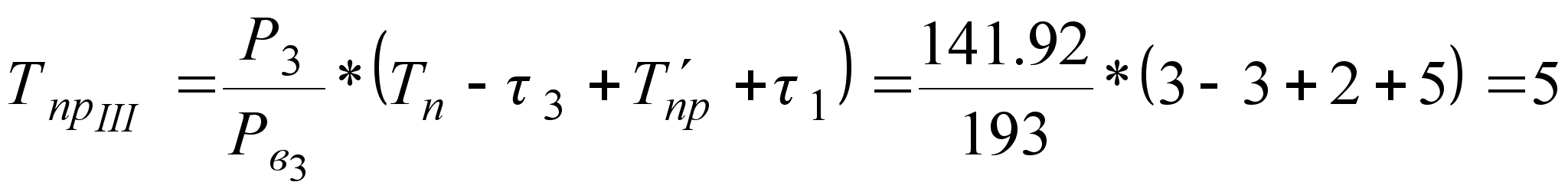

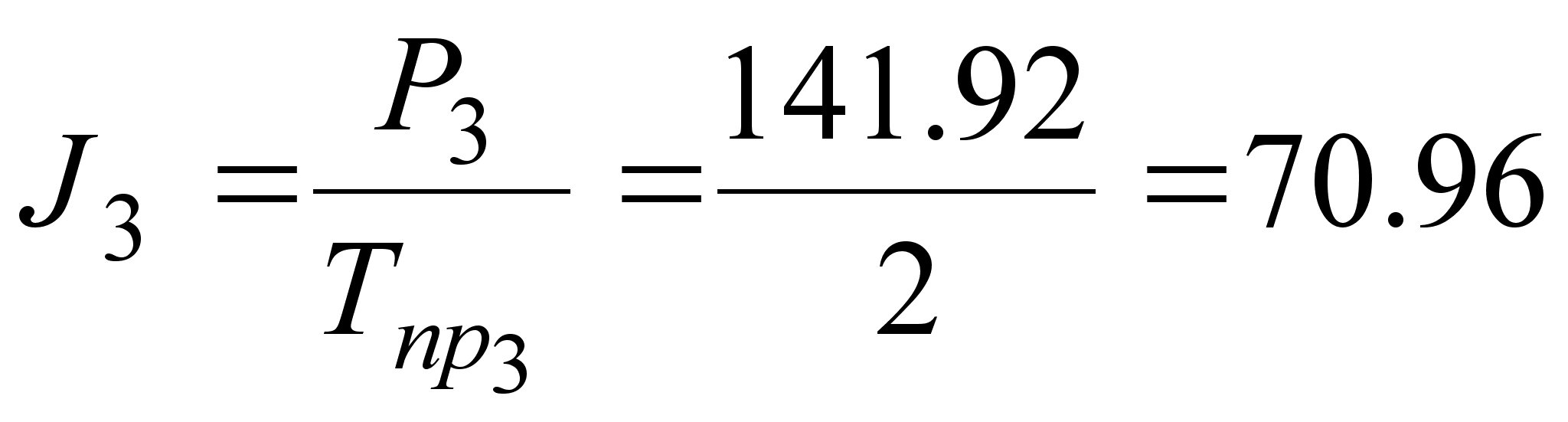

Начало строительства основных производственных зданий : мес. Начало возведения инженерных сетей :

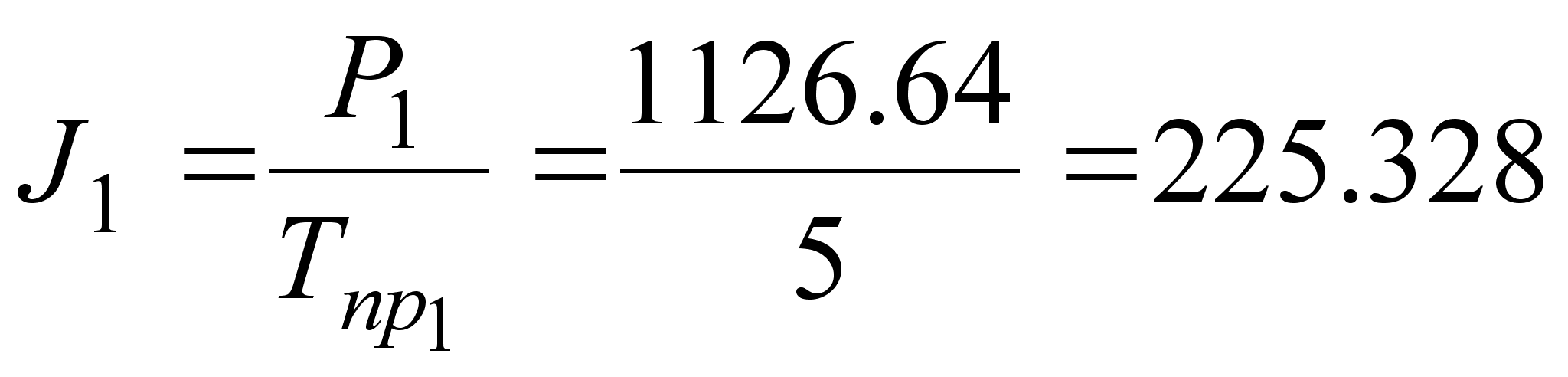

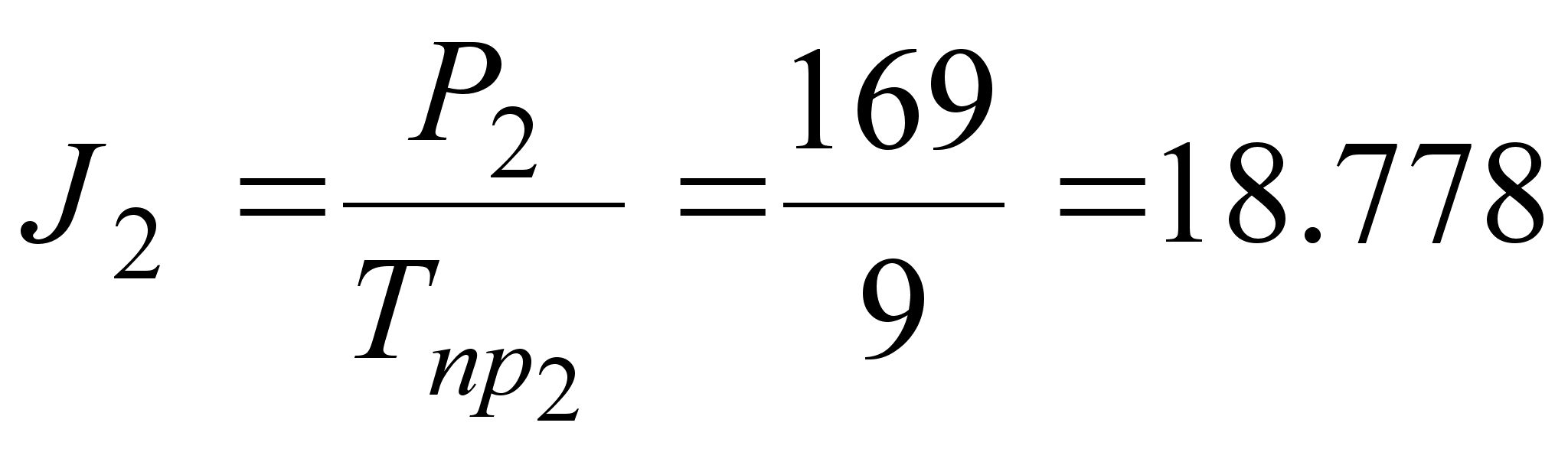

РАСЧЕТ ИНТЕНСИВНОСТИ ПОТРЕБЛЕНИЯ ДЕНЕЖНЫХ СРЕДСТВ тыс.руб. тыс.руб. тыс.руб. КАЛЕНДАРНЫЙ ПЛАН СТРОИТЕЛЬСТВА . Построение календарного плана строительства машиностроительного завода осуществляется в виде таблицы 5. Таблица 5. Календарный план строительства машиностроительного завода.

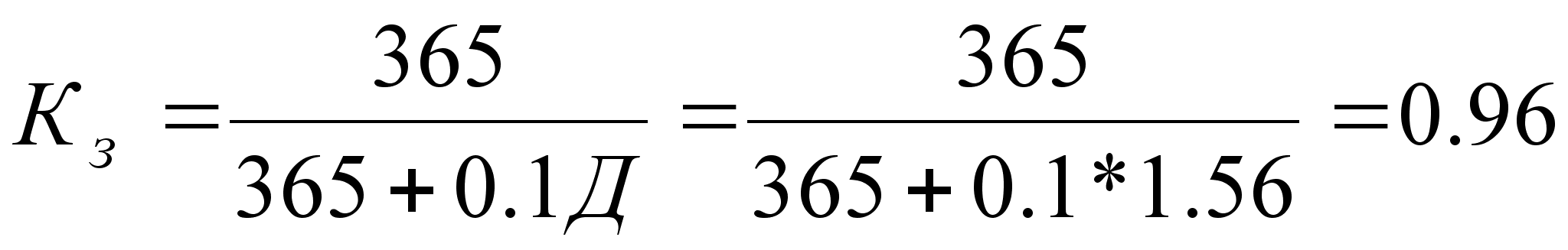

ОПРЕДЕЛЕНИЕ ОБЪЕМОВ ОСНОВНЫХ СТРОИТЕЛЬНЫХ И МОНТАЖНЫХ РАБОТ,ПОТРЕБНОСТИ В СТРОИТЕЛЬНЫХ КОНСТРУКЦИЯХ, ИЗДЕЛИЯХ И МАТЕРИАЛАХ . Определение объемов основных строительно-монтажных работ , потребностей в строительных материалах, конструкциях и изделиях осуществляется по “Расчетным нормативам для составления проектов организации строительства”, часть 1, и приводится в виде таблицы 6, причем для материалов вводится коэффициент, учитывающий ведение работ в зимних условиях, который определяется по следующей формуле : , где Д=1.56 – продолжительность зимнего периода, в днях для Нижегородской области . Таблица 6. Ведомость объемов основных строительно-монтажных , специальных работ, конструкций, изделий и материалов.
ОПРЕДЕЛЕНИЕ ПОТРЕБНОСТИ В ОСНОВНЫХ СТРОИТЕЛЬНЫХ МАШИНАХ И ТРАНСПОРТНЫХ СРЕДСТВАХ . Определение потребностей в основных строительных машинах и транспортных средствах осуществляется по “Расчетные нормативы для составления проектов организации строительства ” Часть 1 и сводится в таблицу 7. Таблица 7.
РАСЧЕТ ПОТРЕБНОСТИ В РАБОЧИХ КАДРАХ НА СТРОИТЕЛЬСТВЕ . В состав работающих входят :
Число работающих определяется на основе достигнутой выработки на одного работающего и годовому объему работ для строительной организации . Для промышленного строительства выработка принимается равной 6-8 тыс. руб. Соотношение различных категорий работающих в общем количестве следующие :
Принимаем выработку на одного работающего 8 000 руб. Тогда имеем :

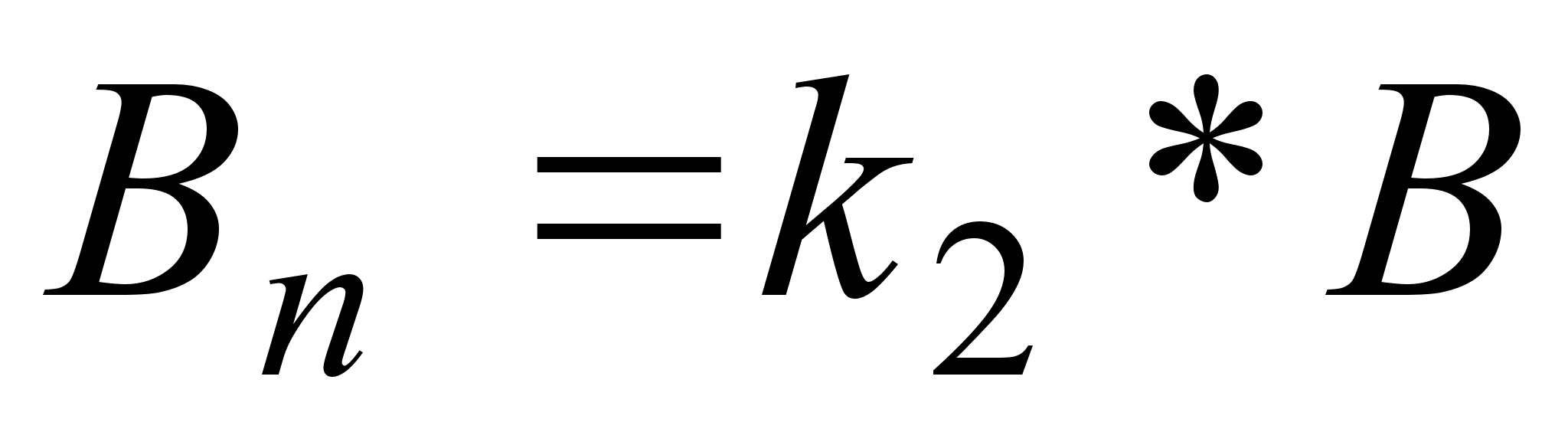

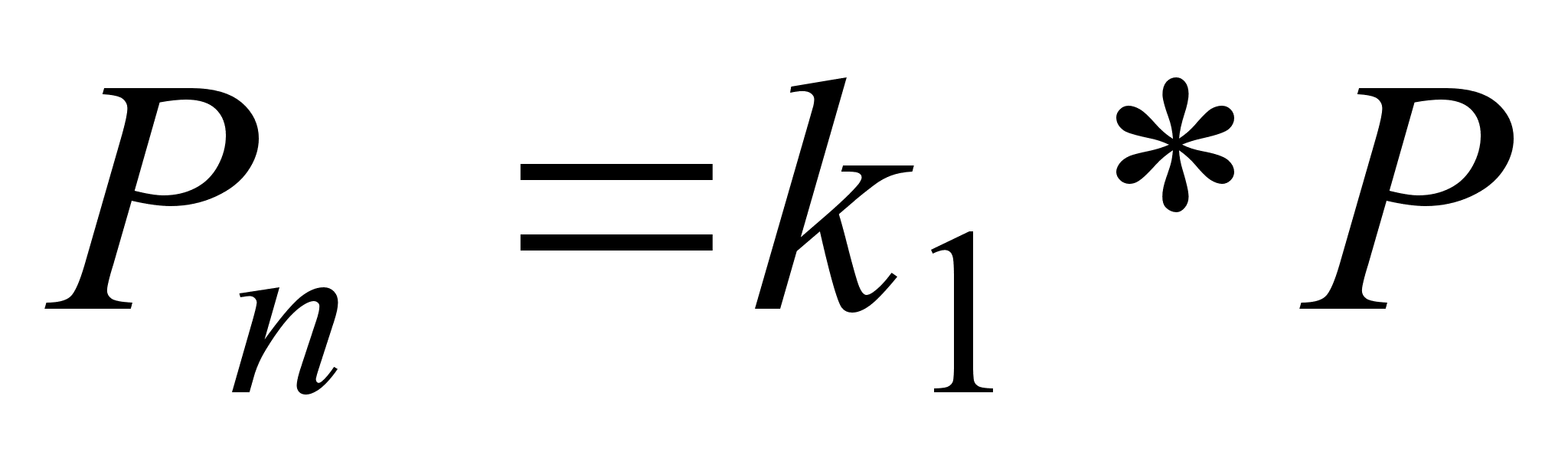

РАСЧЕТ ПОТРЕБНОСТИ В ЭЛЕКТРОЕНЕРГИИ, ПАРЕ, ТОПЛИВЕ, ВОДЕ, СЖАТОМ ВОЗДУХЕ И КИСЛОРОДЕ . Расчет потребности в электроэнергии, топливе, паре, воде, сжатом воздухе и кислороде осуществляется согласно “Расчетным нормативам для составления проектов организации строительства ” Часть 1 по нормативам для первого территориального пояса с пересчетом их по следующим формулам :
где k1=1.04 – коэффициент, учитывающий изменение сметной стоимости строительства в зависимости от района строительства, средней температуры наружнего воздуха и продолжительности отопительного периода ; k2=1.01 – коэффициент, учитывающий изменение сметной стоимости в зависимости от района строительства. Р и В – ресурсы Все расчеты сведены в таблицу 8. Таблица 8. Потребность в электроэнергии, топливе, паре, воде, сжатом воздухе и кислороде.
СПИСОК ИСПОЛЬЗОВАННЫХ ИСТОЧНИКОВ
|
|
||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
|
