Курсовая работа: Организация монтажа теплотрассы

Курсовая работа: Организация монтажа теплотрассы

Курсовая работа

Уральский государственный технический университет

Екатеринбург  2004

1. Характеристика объекта

За исходные данные принят курсовой проект теплотрассы длинной 15 км. от ТЭЦ до смесительной станции. Прокладка трубопровода – подземная в непроходных каналах, через каждые 150 м. длины магистрали устроены неподвижные опоры, а через 300 м. устроены камеры с сальниковыми кампенсаторами. Трасса прямолинейная, без ответвлений, проходит по открытой равнинной местности в удалении от жилых построек.

2. Метод производства СМР

Строительно-монтажные работы производятся поточным методом. Применение этого метода наиболее целесообразно, т.к. сокращается количество рабочих (по сравнению с параллельным методом) и время выполнения всего объема работ (по сравнению с последовательным). На все виды работ создаются отдельные квалифицированные бригады.

Вся теплотрасса делится на 5 захватки, одинаковых по объему, на которых каждая бригада последовательно выполняет СМР.

Организация поточного метода производства работ предусматривает:

а) выявление объектов, близких между собой по объемно-планировочным и конструктивным решениям, а так же технологии их возведения;

б) расчленение процесса возведения объектов на отдельные работы, предпочтительно равные или кратные по трудоемкости;

в) установление целесообразной последовательности выполнения работ;

г) закрепление отдельных видов работ за определенными бригадами рабочих;

д) расчет последовательности перехода ведущих строительных бригад рабочих и машин с объекта на объект с учетом соблюдения запланированного ритма строительства.

Выполнение отдельных этапов работ совмещают, обеспечивая тем самым последовательное осуществление однородных процессов и параллельное разнородных.

3. Технология производства работ

Перечень необходимых работ:

Проектно-сметные работы (включают составление проектно-сметной документации, спецификаций материалов и санитарно-технического оборудования, заказа на изготовление фасонных частей в ЦЗМ)

Подготовительные работы (включают планировку трассы, подготовку трассы для земляных работ, планировку отвалов и бровок, нивелирование трассы)

Земляные работы:

а) планировка трассы бульдозером;

б) отрывка траншеи экскаватором;

в) отрывка котлованов под тепловые камеры;

г) планировка дна траншеи вручную;

Разгрузка и комплектование материалов;

укладка лотков

Устройство основания тепловых камер;

Разгрузка и раскладывание труб вдоль трассы;

Сборка труб в звенья на бровке траншеи ;

Монтаж скользящих опор;

Укладка плетей труб в канал на опоры;

Монтаж неподвижных опор;

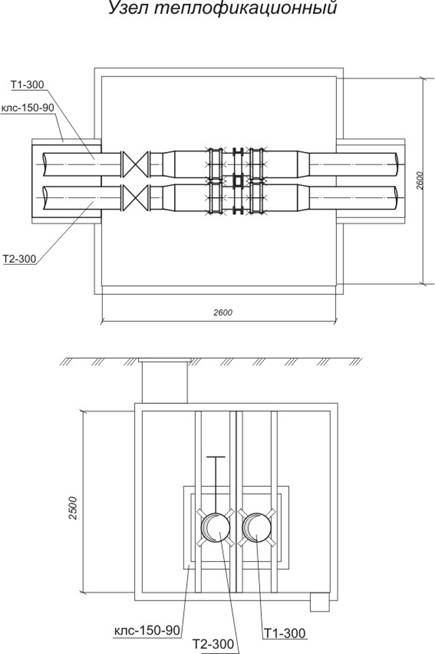

Монтаж узлов т/с

Предварительное испытание труб тепловой сети;

Тепловая изоляция труб;

Монтаж бетонных блоков стен тепловых камер;

Перекрытие лотков плитами;

Перекрытие тепловых камер плитами и установка люков;

Гидроизоляция наружной поверхности каналов;

Засыпка траншеи бульдозером;

Промывка тепловой сети;

Окончательное испытание трубопроводов тепловой сети;

Сдача объекта в эксплуатацию.

4. Транспортировка

1. Рытье траншей и котлованов ведет одноковшовый экскаватор с обратной лопатой ЭО-3322, вместимостью ковша 0,5 м3, весом 14,1т .наибольшая глубина копания 4,2 м, наибольший радиус копания 7,36 м.

2. Укладку труб на бровку, укладку плетей в каналы, плит для камер и каналов, изоляции, опор осуществляют автомобильные краны КС-3575, грузоподъемностью 10 т.

3. Обратную засыпку грунта осуществляет бульдозер ДЗ-15А, весом 6,25 т,

4. Трубы доставляются трубовозами УПЛ-2916, грузоподъемностью 29 т.

5. Перевоз ж/б плит происходит при помощи полуприцепа-площадки ПЛ22-12, грузоподъемностью 22 т.

6. Все остальные необходимые материалы и изделия, оборудование (компрессоры и сварочные аппараты) доставляются бортовыми автомобилями марки КРАЗ-257, грузоподъемностью 12т.

5. Спецификация материалов и санитарно-технического оборудования

Таблица 1

п/п

Наименование материалов и оборудования

Ед.

изм.

Кол-во

Вес

ед.изм.

кг

Общий

вес,

кг

габаритные размеры

м

длина шир. выс.
1 2 3 4 5 6 7 8 9
1

Трубы стальные

ГОСТ 10704-76, Ду 300 мм:

п.м 15000 62,54 968100 10 0,3 0,3
2

Сальниковые компенсаторы,

Ду 300-2.5Т1.05

шт. 50 169 8 450
3 Задвижки Ду 300 30ч47бр шт. 17 61,2 1040
4

Каналы из лотковых

элементов серии 3.006-2

КЛ150*90

шт. 2500 530 1325000 5,97 0,45 0,3
5

Камеры железобетонные

сборные (по типовому

проекту 3.903КЛ-3)

шт. 50 3800 190000 2,6 2,6 2,5
6

Опоры железобетонные

неподвижные щитовые

шт. 100 18,54 1854
7 Скользящие опоры, из стали толщиной 10 мм шт. 3000 3,6 10800
9

Изоляционные

минераловатные маты

d 333*8

м. 15000 31,2 468000
10 Электроды для сварочных работ кг - - 500
11 Битум л. 1600 1,00 1600
12 Рубероид м2. 2050 1,00 2050
13

Фланцы плоские приварные с патрубком (ВСтЗ сп5)

Ду 300

шт. 600 14,49 8694
14 Болты с шестигранной уменьшенной головкой, Ст20, d 24 м 1000 шт. 2,5 413,2 1033
15 Гайки шестигранные нормальной точности, Ст 20, d 24 мм 1000 шт. 2,5 110,2 276
16 Шайбы, Ст 20, d 24 мм 1000 шт. 2,5 32,33 81
17 Прокладки паронитовые шт. 600 0,5 300
18 Щебень м3. 15000 3,00 450000
18 Пеньковый смольный канат, диаметром 20,7 мм м. 60 1,00 60
19 Деревянные брёвна под лежни 100
ВСЕГО 3437938

Организация монтажа теплотрассы

6. Ведомость подсчета объемов работ

Таблица 2.

Наименование работ Ед. изм. Кол-во
1 Подготовительные работы % 10
2 Земляные работы м3 60000
3 Монтаж лотков м 15000
4 Установка скользящих опор 1 опора 3000
5 Монтаж оснований камер 1 плита 50
6 Монтаж неподвижных опор 1 опора 100
7 Доставка труб на бровку % 10
8 Укладка в звенья и сварка плетей на бровке звено 500
9 Опуск плетей в лотки на скользящие опоры звено 500
10 Монтаж узла колодца 1 камера 50
11 Испытание стыков на прочность 1стык 500
12 Испытание трассы на плотность м 30000
13 Антикоррозийная изоляция стыков и тепловая изоляция трубопроводов м 30000
14 Перекрытие лотков ж/б плитами м 15000
15 Закрытие тепловых узлов ж/б камерами 1 плита 50
16 Гидроизоляция лотков и колодцев м 15000
17 Засыпка землей траншей и котлованов м 15000
18 Сдача объекта м 15000

7. Производственная калькуляция затрат времени и стоимости рабочей силы

таблица 3

Обосно-вание ЕНиР Описание работ Изме-ри-тель работ Кол-во На единицу измерения На полный объем работ
норма врем, чел.ч расцен руб.к. норма врем., чел.ч расцен., руб.коп.
1 Е2-1 Подготовительные работы 100м 150 2,01 2-01 301,5 301-50
2 Е2-1-13 Разработка грунта при устройстве траншей одноковшовыми экскаваторами, оборудованными обратной лопатой, 0.5м3 грунт 2 группы 100м3 600 2,3 2-44 1380 1464-00
3

Е2-1-31

№2

Разработка грунта в котлованах одноковшовыми экскаваторами, оборудованными обратной лопатой, 100м3 13,5 2,5 2-65 33,75 33-76
4 Е9-2-56 Подготовка дна в траншеях и котлованах 1м3 1500 1,3 0-76 1950 1140-00
5 Е2-1-11 Подготовка бровки 100м2 300 0,28 0-29 84 87-00
6 Е1-5 №7а,б Погрузка или выгрузка материалов (грузов) стреловыми самоходными кранами грузоподъемностью до 25 т 100 т 35 6,3 4-92 220,5 172-20
7

Е9-2-24

№2

Устройство типовых каналов из лотковых элементов; Ду 300 мм м. 15000 1,55 1-15 23250 17250
8 Е9-2-39 Устройство оснований тепловых камер м2 450 0,80 0-61 360 274-50
9

Е9-2-1

№5

Укладка стальных трубопроводов при сборке труб в звенья на бровке траншеи; Ду 300 мм м. 1500 0,06 0-043 90 64-50
10 Е22-2-1, №1,4

Сварка труб

Ду 300 мм

1стык 3000 0,60 0-55 1800 1650-00
11 Е9-2-1,г Антикоррозийная изоляция стыков трубопроводов, битумной мастикой; Ду 300мм 1стык 3000 0,34 0-248 1020 720-00
12 Е9-2-18, б Установка скользящих опор Ду300мм шт. 3000 0,15 0-12 450 360-00
13

Е9-2-1,г

№5

Укладка звеньев труб в траншею Ду 300 мм м 500 0,21 0-16 105 80-00
14 Е9-2-18, а Установка неподвижных опор Ду 300 мм шт. 100 2,9 2-48 290 248-00
15 Е9-2-29 Установка колодцев с узлами т/с шт. 50 3,8 2-68 190 134-00
16 Е9-2-9 Предварительное испытания трубопроводов на прочность и герметичность Ду 300мм м 15000 0,04 0-09 600 1350-00
17

Е9-2-13

№6

Тепловая изоляция трубопроводов матами; Ду 300мм 1 м 2труб 15000 0,92 0-62 13800 9300-00
18 Е9-2-28 №19 Устройство сборных ж/б камер 1 плита 200 0,84 0-61 168 122-00
19 Перекрытие лотков плитами м 15000 0,45 0-20 6750 3000-00
20 Е9-2-29 Перекрытие тепловых камер плитами и установка люков 1 коло-дец 50 0,89 0-70 44,5 35-00
21

Е9-2-24

№2

Гидроизоляция наружной поверхности каналов м. 15000 0,34 0-23 5100 3450-00
22 Е2-1-34 №3 Засыпка траншей и котлованов бульдозерами 100м3 613,5 0,38 0-40 233,13 245-40
Е9-2-39 Промывка сети м 15000 0,14 0-11 2100 1650-00
16 Е9-2-9

Окончательные испытания трубопроводов на прочность и герметичность

Ду 300мм

м 15000 0,24 0-19 3600 2850-00
23 Сдача объекта ч 8 0,5 0-51 4 4-08
ВСЕГО 66924,4 47485-94

ВСЕГО в ценах 200 3 1092176-60

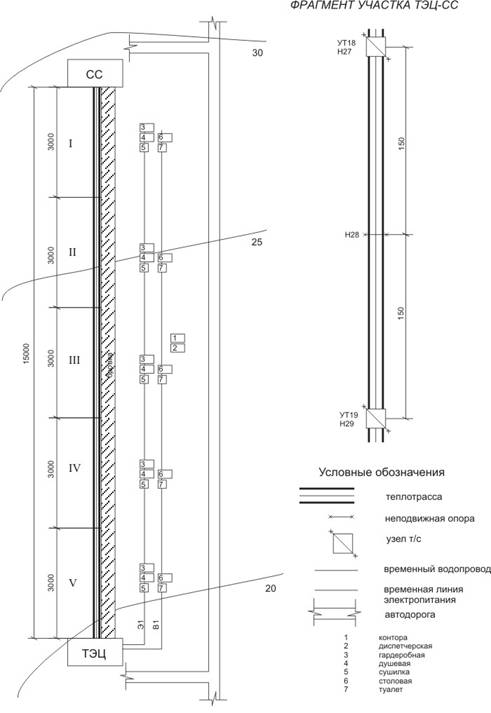

8. Строительный генплан

Организация монтажа теплотрассы

9. Ведомость объема перевозок  и требуемых транспортных средств

Определение объема перевозок и потребности в транспортных средствах.

Выбор способов перевозки грузов производится в ППР с учетом погрузочно-разгрузочных операций в местах отправления и получения санитарно-технических материалов, заготовок и оборудования и с учетом обеспечения поставки их на стройплощадку в необходимые сроки.

Исходными данными для указанных расчетов являются: сводная спецификация материалов и оборудования, ведомость заготовок и расстояние от ОМТС, ЦЗМ до стройплощадки.

Потребность в транспортных средствах определяется из условия необходимых сроков доставки и продолжительности одного рейса:

t=tп + tр + tм + L/Vср,

где tп - продолжительность погрузки, принимаемая 0,5 ч;

tр - продолжительность разгрузки, принимаемая 0,3 ч;

tм - время маневрирования при погрузке и разгрузке, принимаемое 0,2 ч;

L/Vср — - время доставки, ч;

L - расстояние перевозки туда и обратно: от ЦЗМ-30 км, от ОМТС-50км;

Vср - средняя скорость движения транспорта: от ЦЗМ-30 км/ч, от ОМТС-50 км/ч.

Получаем, t=3 ч в обоих случаях.

Коэффициент использования грузоподъемности машин принимаем для сантехнических материалов и оборудования, равным 0,8.

Ведомость объема перевозок и требуемых транспортных средств

таблица 4

Характер перевозок (наим. материалов, заготовок, оборудов.)

вес,

т

расст.

км.

объем превозок,

т•км

срок доставки

вид трансп.

грузо-подъемн

т.

коэф. исполз. грузо-подъем. продол-жит. перевозки ко-во рейсов, машин
1

Из ОМТС до стойплощадки

1.изоляция, каналы, опоры скользящие и неподвижные, электроды, оснастка

2. трубы

3.ж/б плиты камер

8878

1091

338

50

443900

54550

16900

в соответствии с графиком поставок на объект

КРАЗ-257

12т.

УПЛ-2916

29т

ПЛ-22-12

22т

0,8 3

30;30

6;8

6;3

2 От ЦЗМ до стройплощадки 42 30 1260

КРАЗ-257

12т.

0,8 3 5;1

10. Ведомость и расчет площадей временных зданий для обслуживания работающих на стройплощадке

таблица 4

Временные здания Кол-во рабо-таю-щих

Кол-во поль-зующих-ся

%

Площадь помещения Тип времен-ного здания Разме-ры зда-ния, м Прим.
на одного работа-ющего общая
Служебные
1 Контора 6 100 4 24

передв.

вагон

9х2,7 1 помещ.
2 Диспетчерская 2 100 7 14 « «
Санитарно-бытовые
3 Гардеробная 62 70 0,7 31 « 10,3х3 5 помещ.
4 Душевая 62 50 0,54 16,7 « 5,4х3,1

На 1 душевую

сетку 5 чел.

2,5 м2

5 помещ.

5 Сушилка 62 40 0,2 5 « 2х2,5 5 помещ.
6 Столовая 62 50 0,8 25 « 5х5 5 помещ.
7 Туалет с умывальной 62 100 0,1 6,3 контейн. 2,1хЗ

16чел на 1очко.

5 помещ.

11. Электроснабжение строительной площадки

Электроснабжение строительства от действующих систем напряжением 6 или 10 кВт осуществляется через трансформаторную подстанцию. Электроэнергия на строительной площадке потребляется для производственных нужд, для наружного и внутреннего освещения. Электропотребители и их мощность, устанавливаемая в период максимального потребления электроэнергии, определяются на основании календарного плана производства работ, графика работы машин и стройгенплана.

Общая потребная электрическая мощность на строительной площадке для временного электроснабжения определяется по формуле:

Wпр = 1,1(Рпр • kс + Рно • kс +Рво • kс), кВт,

где kc-коэффициент спроса: kc=0,35+0,7+1+0,8=2,85;

Рпр - установленная мощность на производственные нужды:

Рпр =(2+1+2,4)15=81кВт;

Рно - мощность на наружное освещение:

Рно =1,5+0,8+1+2,4+5=10,7кВт;

Рво - мощность на внутреннее освещение:

Рво =0,3+0,2+0,3+0,1+0,1+0,1=1,1кВт.

Получаем, Wпр =319 кВт.

Берем силовой трансформатор ТМ-320/10 с максимальным напряжением 10В, мощностью 320 кВт, массой (с маслом) 1750 кг.

12. Расчет потребности строительства в воде

Водоснабжение строительства должно осуществляться с учетом действующих систем водоснабжения. При решении вопроса о временном водоснабжении строительной площадки определяется схема расположения сети и диаметры трубопровода, подающего воду на следующие нужды: хозяйственно-бытовые (Вхоз, л/с), душевые установки (Вдуш, л/с), пожаротушение (Впож, л/с).

Полная потребность в воде составит:

Вобщ=0,5(Вхоз+ Вдуш)+Впож, л/с,

где Вхоз =В2макс k5 /(t2 3600)= 25*194*2/ 8*3600=0,34 л/с;

k5 - коэффициент неравномерности потребления, принимаем равным 2;

t2 - число часов работы в смену, равно 8 ч;

Вдуш= В2макс k6 /(t3 3600)= 40* 97/0,75*3600 =1,44 л/с;

k6 - коэффициент неравномерности потребления, принимаем равный 1;

t3 - продолжительность работы душевой установки, принимаемая 0,75ч;

Получаем, Вобщ=10,9 л/с.

Диаметр трубопровода для временного водопровода:

Организация монтажа теплотрассы, мм.

где V- скорость воды в трубопроводе; 2 м/с - для больших диаметров.

Получаем, Д - 83 мм.

15. Расчет сетевого графика табличным методом.

таблица 6

кол-во входя-щих работ шифр работ про-дол-жит. работ ранние сроки поздние сроки резервы отм. критич. пути
начало оконч. начало оконч. общ. частн.
0 1-2 2 0 2 0 2 0 0 +
1 2-3 2 2 4 6 8 4 0
1 2-7 0 2 2 2 2 0 0 +
1 3-4 2 4 6 8 10 4 0
1 3-8 0 4 4 7 7 3 2
1 4-5 2 6 8 18 20 12 0
1 4-9 0 6 6 10 10 4 0
1 5-6 2 8 10 20 22 12 0
1 5-10 0 8 8 19 19 11 3
1 6-11 0 10 10 22 22 12 0
1 7-8 3 2 5 2 5 0 0 +
2 8-9 3 5 8 7 10 2 0
2 8-13 0 5 5 5 5 0 0 +
2 9-10 3 8 11 16 19 8 3
2 9-14 0 8 8 10 10 2 0
2 10-11 3 11 14 19 22 7 0
2 10-15 0 11 11 25 25 14 5
2 11-12 3 14 17 22 25 8 0
2 11-16 0 14 14 30 30 16 0
1 12-17 0 17 17 25 25 18 10
1 13-14 5 5 10 5 10 0 0 +
2 14-15 5 10 15 15 20 5 0
2 14-19 0 10 10 10 10 0 0 +
2 15-16 5 15 20 25 30 10 5
2 15-20 0 15 15 20 20 5 0
2 16-17 5 20 25 35 40 15 10
2 16-21 0 20 20 30 30 10 0
2 17-18 5 25 30 53 58 28 0
2 17-22 0 25 25 40 40 15 5
1 18-23 0 30 30 58 58 28 0
1 19-20 10 10 20 10 20 0 0 +
2 20-21 10 20 30 20 30 0 0 +
2 20-25 0 20 20 36 36 16 8
2 21-22 10 30 40 30 40 0 0 +
2 21-26 0 30 30 40 40 10 0
2 22-23 10 40 50 40 50 0 0 +
2 22-27 0 40 40 48 48 8 0
2 23-24 10 50 60 58 68 8 4
2 23-28 0 50 50 50 50 0 0 +
1 24-29 0 60 60 68 68 8 4
1 25-26 4 20 24 36 40 16 10
2 26-27 4 30 34 44 48 14 0
2 26-31 0 30 30 40 40 10 0
2 27-28 4 40 44 56 50 16 0
2 27-32 0 40 40 48 48 8 0
2 28-29 4 50 54 56 58 6 4
2 28-33 0 50 50 50 50 0 0 +
2 29-30 4 60 64 68 72 8 0
2 29-34 0 60 60 68 68 8 6
1 30-35 4 64 68 72 76 8 0
1 31-32 5 30 35 40 45 10 6
2 32-33 5 40 45 45 50 5 0
2 32-37 0 40 40 50 50 10 6
2 32-43 0 40 40 50 50 10 0
2 33-34 5 50 55 55 60 5 5
2 33-38 0 50 50 54 54 4 0
2 33-44 0 50 50 50 50 0 0 +
2 34-35 5 60 65 65 70 5 0
2 34-39 0 60 60 64 64 4 0
2 34-45 0 60 60 64 64 4 0
2 35-36 5 68 73 75 80 7 0
2 35-40 0 68 68 71 71 3 3
2 35-46 0 68 68 71 71 3 0
1 36-41 0 73 73 75 75 2 0
1 36-47 0 73 73 75 75 2 2
1 37-38 2 40 42 50 52 10 0
2 38-39 2 50 52 61 63 11 7
2 38-49 0 50 50 60 60 10 0
2 39-40 2 60 62 62 64 2 0
2 39-50 0 60 60 66 66 6 5
2 40-41 2 68 70 72 74 4 4
2 40-51 0 68 68 72 72 4 0
2 41-42 2 73 75 77 79 4 0
2 41-52 0 73 73 81 81 8 0
1 42-53 0 75 75 83 83 8 0
1 43-44 2 40 42 58 60 18 10
2 44-45 2 50 52 50 52 0 0 +
2 44-49 0 50 50 56 56 6 0
2 45-46 2 60 62 66 68 6 0
2 45-50 0 60 60 60 60 0 0 +
2 46-47 2 68 70 72 74 4 4
2 46-51 0 68 68 72 72 4 0
2 47-48 2 73 75 87 89 8 0
2 47-52 0 73 73 79 79 6 0
1 48-53 0 75 75 89 89 14 10
2 49-50 1 50 51 50 51 0 0 +
3 50-51 1 60 61 72 72 12 0
3 50-55 0 60 60 76 76 16 0
3 50-61 0 60 60 60 60 0 0 +
3 51-52 1 68 69 72 73 4 0
3 51-56 0 68 68 77 77 9 0
3 51-62 0 68 68 77 77 9 0
3 52-53 1 73 74 88 89 15 0
3 52-57 0 73 73 79 79 6 6
3 52-63 0 73 73 79 79 6 0
3 53-54 1 75 76 98 99 23 0
3 53-58 0 75 75 89 89 14 0
3 53-64 0 75 75 89 89 14 0
1 54-59 0 76 76 99 99 22 0
1 54-65 0 76 76 99 99 22 10
1 55-56 2 60 62 76 78 16 0
2 56-57 2 68 70 77 79 9 6
2 56-67 0 68 68 78 78 10 0
2 57-58 2 73 75 87 89 14 12
2 57-68 0 73 73 79 79 6 0
2 58-59 2 75 77 97 99 22 12
2 58-69 0 75 75 89 89 14 0
2 59-60 2 77 79 107 109 30 0
2 59-70 0 77 77 99 99 22 0
1 60-71 0 79 79 109 109 30 0
1 61-62 2 75 77 75 77 0 0 +
2 62-63 2 77 79 77 79 0 0 +
2 62-67 0 77 77 78 78 2 0
2 63-64 2 79 81 87 89 8 0
2 63-68 0 79 79 79 79 0 0 +
2 64-65 2 81 83 97 99 16 0
2 64-69 0 81 81 89 89 8 0
2 65-66 2 83 85 107 109 24 14
2 65-70 0 83 83 99 99 16 0
1 66-71 0 85 85 109 109 24 10
2 67-68 1 77 78 78 79 1 0
3 68-69 1 79 80 88 89 9 0
3 68-73 0 79 79 79 79 0 0 +
3 69-70 1 81 82 98 99 18 18
3 69-74 0 81 81 89 89 8 0
3 70-71 1 83 84 108 109 25 0
3 70-75 0 83 83 99 99 16 8
3 71-72 1 84 85 118 119 34 0
3 71-76 0 84 84 109 109 25 0
1 72-77 0 85 85 119 119 34 0
1 73-74 10 79 89 79 89 0 0 +
2 74-75 10 89 99 89 99 0 0 +
2 74-79 0 81 81 103 103 22 12
2 75-76 10 99 109 99 109 0 0 +
2 75-80 0 99 99 104 104 5 0
2 76-77 10 109 119 109 119 0 0 +
2 76-81 0 109 109 109 109 0 0 +
2 77-78 10 119 129 119 129 0 0 +
2 77-82 0 119 119 120 120 1 0
1 78-83 0 129 129 129 129 0 0
1 79-80 1 81 82 103 104 22 0
2 80-81 1 99 100 108 109 9 0
2 80-85 0 99 99 104 104 5 0
2 81-82 1 100 110 119 120 19 0
2 81-86 0 109 109 109 109 0 0 +
2 82-83 1 119 120 128 129 9 6
2 82-87 0 119 119 120 120 1 0
2 83-84 1 129 130 137 138 8 0
2 83-88 0 129 129 129 129 0 0 +
1 84-89 0 130 130 138 138 8 0
1 85-86 5 99 104 104 109 5 5
2 86-87 5 104 109 115 120 11 0
2 86-91 0 109 109 109 109 0 0
2 87-88 5 119 124 124 129 10 0
2 87-92 0 119 119 120 120 1 1
2 88-89 5 129 134 133 138 4 0
2 88-93 0 129 129 129 129 0 0 +
2 89-90 5 134 139 142 147 6 4
2 89-94 0 134 134 138 138 4 0
1 90-95 0 139 139 147 147 8 0
1 91-92 9 109 118 111 120 2 2
2 92-93 9 119 128 120 129 1 0
2 92-97 0 119 119 144 144 25 0
2 93-94 9 129 138 129 138 0 0 +
2 93-98 0 129 129 147 147 28 0
2 94-95 9 138 147 138 147 0 0 +
2 94-99 0 138 138 150 150 12 0
2 95-96 9 147 156 147 156 0 0 +
2 95-100 0 147 147 153 153 4 0
1 96-101 0 156 156 156 156 0 0 +
1 97-98 3 119 122 144 147 25 0
2 98-99 3 129 132 147 150 3 3
2 99-100 3 138 141 150 153 12 0
2 100-101 3 147 150 153 156 5 3
2 101-102 3 156 159 156 159 0 0 +
1 102-103 0 159 159 159 159 0 0 +
1 103-104 3 159 162 159 162 0 0 +
1 104-105 0 162 162 162 162 0 0 +
1 105-106 3 162 165 162 165 0 0 +
1 106-107 0 165 165 165 165 0 0 +
1 107-108 2 165 167 165 167 0 0 +

15. Технико-экономические показатели

п/п

Наименование показателя

Единица

измерения

Величина

показателя

2 Протяжённость магистральных тепловых сетей км 15
3

Параметры теплоносителя:

температура горячей воды

давление

С

кПа

150

1,6

4 Годовой расход теплоносителя. Гкал 1550
5 Расход металла на тепловые сети т 17
6 Сметная стоимость строительства сетей тыс.руб. 1092
8 Стоимость 1 км сетей тыс.руб. 73
9 Срок строительства дни 164
10 Трудоёмкость строительства чел./дни 3772
12 Средняя заработная плата на 1 рабочего в день руб. 330
13 Удельный вес ФЗП в стоимости СМР % 18,5
14 Уровень механизации работ % 50
15 Экономическая эффективность тыс.руб.

Список литературы

1 .Экономика и организация строительства: Методические указания по разработке раздела дипломного проекта / А.М.Платонов, Т.К.Руткаускас, С.Г.Королёв, Г.Э.Коротковский. Свердловск: УПИ, 1989. 37 с.



© 2012 Рефераты, скачать рефераты, рефераты бесплатно.
